山東能源新泰項目#1鍋爐大板梁順利吊裝完成 | |||||||||
| |||||||||

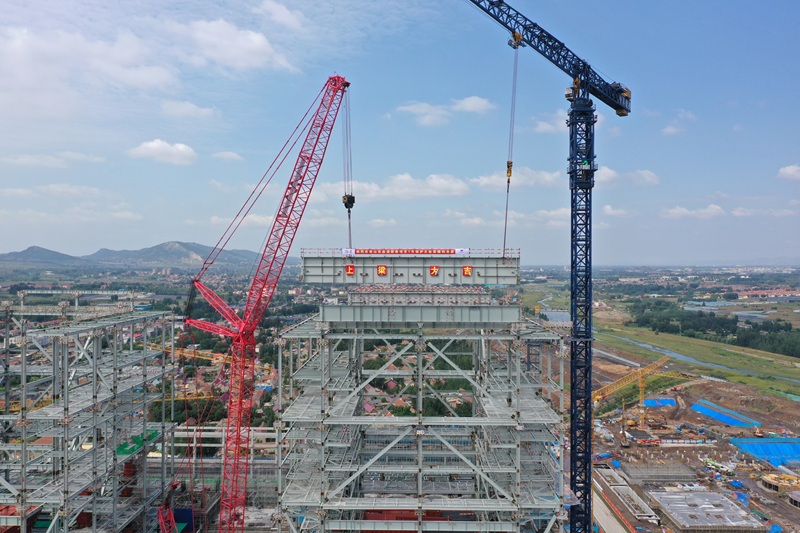

9月17日12時27分,山東能源新泰項目1號鍋爐最后一根板梁成功安裝就位,標志著新泰項目1號鍋爐大板梁吊裝工作順利完成,項目建設取得重大階段性成果。 本次吊裝工作從9月11日上午開始,歷時7天圓滿完成吊裝任務。期間共完成8根大板梁吊裝(分別為MB-1板梁(單梁)、MB-5板梁(單梁)、MB-2板梁(上下梁、MB-3板梁(上下梁、MB-4板梁(上下梁),其中最重的MB-4板梁上梁,長35.1m、寬1.2m、高4.1m,重106.1噸,由120t塔吊與800t履帶吊雙機抬吊,全面精準完成吊裝作業。 大板梁吊裝作為項目重要里程碑,項目部超前策劃,科學統籌,對吊裝施工方案進行多次優化改進,積極聯系業主、設備廠家,合理安排機械、物資、人力等資源配置,規范特種作業人員、指揮人員作業行為,明確工作人員安全責任,對參與吊裝作業人員進行詳細的安全技術交底。吊裝過程中,設立吊裝作業警戒區域,由專人全面跟蹤監督現場吊裝的每一個環節,對吊裝作業進行全程旁站,加強過程監督檢查,指揮人員信號準確,操作人員協調一致、配合默契,確保了大板梁吊裝的順利完成。 1號鍋爐大板梁的全部順利就位,標志著鍋爐主體鋼結構安裝邁入新階段,為后續受熱面吊裝奠定了堅實基礎。下一步,項目部全體干部職工將繼續秉持“高、嚴、細、實”工作原則,攻堅克難,勇往直前,為全面完成各項施工任務而不懈努力。 | |||||||||
