蒙能金山項目6號機組發電機轉子順利穿裝就位完成 | |||||||||
| |||||||||

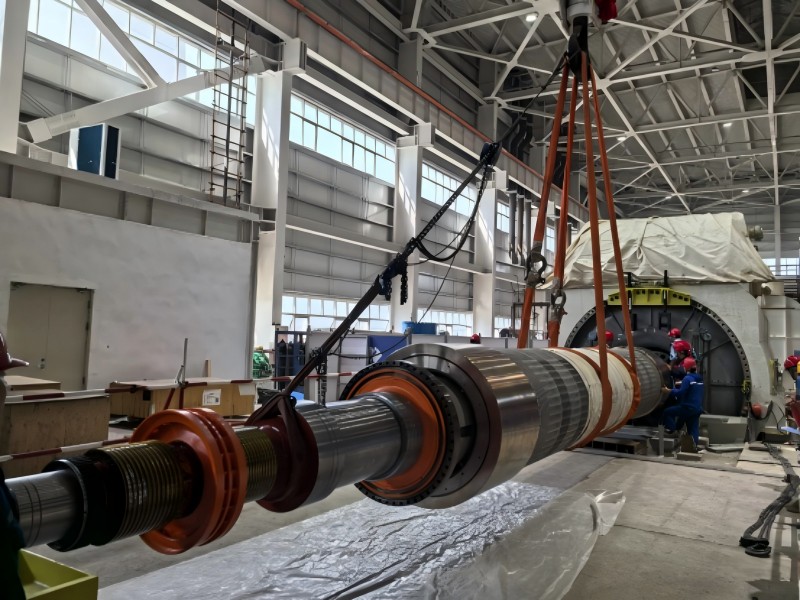

8月29日,蒙能金山項目6號機組發電機轉子順利穿裝就位完成。 發電機轉子重96.6噸,長15.02米,其穿裝技術難度高、作業流程復雜。為確保穿裝任務正常推進,項目部做足前期準備工作,全面梳理優化穿裝方案,規范作業流程,如期完成發電機定子、轉子的各項試驗,包括轉子通風試驗、氣密性試驗等關鍵環節,并徹底進行發電機內部的全方位清理檢查,確保無任何雜物或灰塵遺留。最后,項目部在穿裝前組織聯合驗收,全面排查隱患,并實施現場封閉管理,嚴控核心區域人員數量,各專業技術人員、安環人員全程旁站監督。 穿裝作業過程中,作業人員各司其職、緊密配合,期間不斷調整轉子位置,實時監控發電機內定子、轉子間隙,通過行車與電動葫蘆聯動全程嚴控轉子穿裝速度,經過6個多小時連續奮戰,蒙能金山項目6號機組發電機外定子順利吊裝就位完成。 | |||||||||
